新開河北橋及上東平濱江路工程2017年5月份進度簡報
日期: 2017.05.25
來源: 德威集團
點擊: 1796

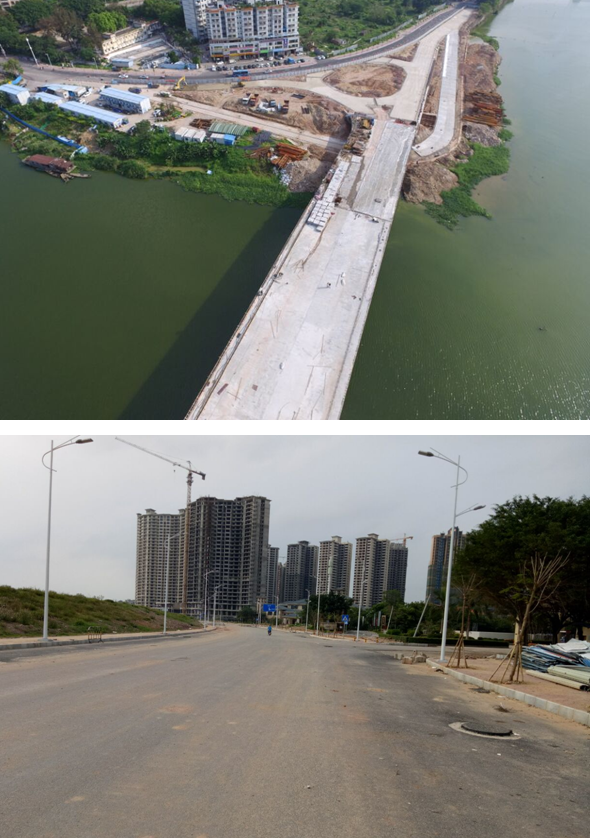

截止至2017年5月20日,我司BT項目新開河北橋及上東平濱江路工程進度如下:
一、新開河北橋工程
現澆箱梁砼全部完成;
二、道路工程
1、人行道本月完成5200平方米,剩余7558平方米未完成;
2、換挖土方本月各完成3.6、6.5萬立方米,各剩余0.9、0.5萬立方米;
3、道路基層本月完成5.5萬平方米,剩余2.2萬平方米未完成;
4、瀝青水泥路面本月完成9.13萬平方米,剩余2.57萬平方米未完成。
三、地下通道
人行通道本月完成30米,現已全部完成。
四、排水工程
雨水主管本月完成338米,剩余812米未完成。
